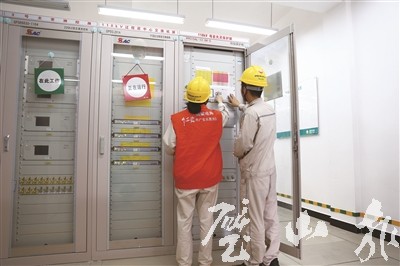

供電員工檢查變電站二次設備運行情況
6月24日,璧山220千伏茅萊變電站3號主變擴建工程成功帶電,在夏季用電高峰來臨之際,它的投用將極大降低變電站負載,提供用電堅實保障。
據了解,璧山220千伏茅萊變電站于2016年建成投運,變電容量360兆伏安,是我區第一座220千伏變電站,擔負著為璧山高新區、獅子產業園片區供電的重要職責。近年來,隨著我區經濟迅速發展,電力供應需求快速增長,在2021年迎峰度夏期間,茅萊站負載率已超過80%。
“為徹底解決主變重載問題,本期擴建1組180兆伏安主變壓器,220千伏與110千伏主變進線間隔各1個,新上3號主變水噴霧消防系統,改造完成后變電站負載率可降低至50-60%,同時可滿足超過4000家企業用電以及我區接下來3年自然增長工業負荷需求。”國網重慶璧山供電公司檢修中心副主任鄧前鋒介紹。
該工程于今年3月8日開工,為確保按期投運,璧山供電公司按照關鍵時間節點倒排工期,通過里程碑計劃剛性執行管理施工進度,建立微信專業聯絡人責任群和每周會議溝通機制,實現各專業實時溝通,強化專業配合,改造時間歷時3個半月,較常規工期縮短1個月,創下重慶市范圍內類似工程用時最短記錄。
(記者 蘇慶 簡易 文/圖)
