連日來,國網重慶璧山供電公司對文星中路進行架空線路下地改造,解決了文星中路和沿河西路段的“樹線矛盾”隱患。
據悉,此次施工區域人員密度廣、構成復雜,為縮短工期,降低工程停電影響,璧山供電公司在施工前,聯合市政、學校、交警隊等部門多次修改施工方案,組織停電計劃統籌,為全面清掃該路段“樹線矛盾”做好準備。

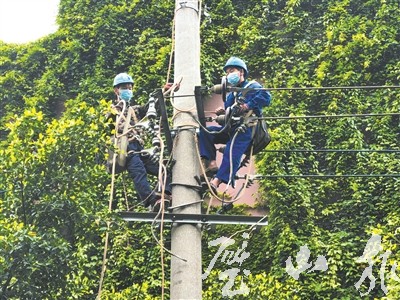

在施工時,璧山供電公司優化了施工流程,采用多班組、跨專業集中施工,帶電作業和停電作業相結合的方式,避免了臺區重復停電。同時在現場掛設接地線、設置警示標識、清理超高樹障,安排紅巖共產黨員服務隊員向商戶和行人進行溝通解釋,引導行人和車輛安全通行。
“該工程總投資458萬元,涉及低壓臺區96個、10千伏線路5條,拆除電桿16基,拆除架空線路1.5公里,下地電纜2.5公里。工程完工后,文星中路和沿河西路段空中無線路,避免了‘樹線矛盾’引發的觸電危險,美化了城市環境?!辫瞪焦╇姽鞠嚓P(guān)負責人表示,下一步的電桿拆舊及電線拆除等工作將在5月完成。
